项目基本情况
工程名称:兰州市中心城区天然气管网改扩建工程及天然气工程项目
建设单位:甘肃中石油昆仑燃气有限公司
工程性质:新建,城市基础设施建设项目
地理位置:兰州市城关及七里河片区。
项目投资:本项目总投资50484.94万元,其中环保投资约394万元,占项目总投资的0.79%
建设工期安排:项目2013年7月开工建设,2015年完工,项目建设周期18个月
项目主要经济技术指标
本工程主要经济技术指标值见表。
主要经济技术指标值
序号 |
项目名称 |
单位 |
指标值 |
备注 |
1 |
供气规模 |
万Nm3 |
|
|
1.1 |
年供气量 |
万Nm3 |
84179 |
|
1.2 |
日均供气量 |
万Nm3/d |
417.3 |
|
1.3 |
高峰小时供气量 |
万Nm3/h |
34.02 |
|
2 |
调压站 |
座 |
27 |
|
2.1 |
新建区域调压站及配气站 |
座 |
24 |
|
2.2 |
煤改气配套区调压站 |
座 |
2 |
|
2.3 |
东岗搬迁调压站 |
座 |
1 |
|
3 |
管网 |
km |
224.2 |
|
3.1 |
高压管道 |
km |
5 |
|
3.2 |
次高压管道 |
km |
67.3 |
|
3.3 |
中压管道 |
km |
151.9 |
|
4 |
项目投资 |
万元 |
50484.94 |
|
4.1 |
工程费用 |
万元 |
37358.61 |
|
4.2 |
其他费用 |
万元 |
8373.39 |
|
4.3 |
预备费用 |
万元 |
3658.56 |
|
4.4 |
建设期利息 |
万元 |
970.52 |
|
4.5 |
铺底流动资金 |
万元 |
123.87 |
|
5 |
财务内部收益率(所得税后) |
% |
10.17 |
|
6 |
投资回收期(所得税后) |
年 |
9.63 |
|
建设内容
本工程建设内容主要包括管道铺设及调压站的建设:27座调压站及配气站、管道敷设总长度224.2km,其中5km高压管道、67.3km次高压管道、101.9km中压管道、旧管网改造30km(中压管道)、20km巷道管线(中压管道)。
项目调压站及配气站建设27座,其中有人值守调压站为马滩调压站及抢修服务中心,总征地面积15130.00m2,总建设用地面积8326.00m2,建筑面积6912.00m2;东岗搬迁调压站(骆驼滩天然气公共基础设施)总征地面积9840.60m2,总建设用地面积6667.00m2,建筑面积4402.16m2;其余调压站均为无人值守调压站,其单座最大用地面积450m2,平均用地面积为200m2。
建设规模
本项目管线及场站建设范围包括兰州城关片区(包括城关中心片区、雁滩片区、盐场片区、九州片区等)及七里河片区(包括七里河中心片区、两滩片区)。项目建设完成后预计年供气量84179万Nm3,日均供气量417.3万Nm3/d,高峰小时供气量34.02万Nm3/h。
马滩调压站气源接自兰州市次高压燃气管道,气源接入点压力为0.8MPa。在站内经过滤、调压成 0.4MPa 后,再经计量后出站至城关区及七里河片区中压管网。根据本站规模,本站一次调压采用“二+一”结构,两个工作路每路流量为 3×104m3/h ;韩家河及崔家大滩调压站气源接自兰州市高压燃气管道,气源接入点压力为 2.5MPa。在站内经过滤、调压成 0.4MPa后,送至城关区及七里河片区中压管网。本调压站每路流量为 3×104m3/h ;其他区域调压站气源接自兰州市次高压燃气管道,气源接入点压力为 0.8MPa。出站压力0.4MPa,送入城关区及七里河片区中压管网,每路流量为3×104m3/h或2×104m3/h。
项目组成
本工程主要工程量见下表,工程各组成部分特性见表。
主要工程量
序号 |
项 目 |
单 位 |
数 量 |
备 注 |
1 |
管道总长度 |
km |
224.2 |
|
2 |
高压管线 |
km |
5 |
运行压力1.0~2.5MPa |
3 |
次高压管线 |
km |
67.3 |
运行压力0.5~0.8MPa |
4 |
中压管网 |
km |
151.9 |
设计压力0.4MPa |
5 |
高、次高压/中压调压站 |
MPa |
/ |
进站设计压力2.5/0.8Mpa
出站压力0.4MPa |
6 |
穿越排洪沟 |
次高压 |
m/次 |
20/6 |
大金沟穿越采用(围堰法)大开挖直埋方式;其余采用辅助跨越方式 |
中压 |
m/次 |
20/7 |
7 |
穿越城市地下通道 |
次高压 |
m/次 |
30/1 |
顶管施工,钢筋砼套管 |
m/次 |
40/1 |
8 |
城市主次干道穿越 |
高压
次高压 |
m/次 |
40/20 |
直埋开挖施工
钢筋砼套管,砼套管
(Φ300~1200mm) |
中压 |
m/次 |
40/60 |
9 |
铁路穿越 |
次高压 |
m/次 |
20/4 |
根据铁路穿越点地理条件,选择利用涵道挖槽埋管及顶管施工的方式进行。
保护措施:钢筋砼套管 |
中压 |
m/次 |
20/2 |
10 |
场站建设
27座 |
新建调
压站 |
座 |
23 |
新建 |
煤改气配套区调压站 |
座 |
2 |
新建 |
东岗调压站 |
座 |
1 |
迁建(原址迁移20m) |
东岗配气站 |
座 |
1 |
迁建(原址迁移20m) |
工程特性表
类型 |
工程内容 |
单位 |
数量 |
可能产生的影响 |
施工期 |
运营期 |
主体工程 |
管线 |
开挖 |
km |
224.2 |
施工期产生影响:生物量损失、水土流失、占地、水质、交通等产生影响;
施工期主要存在的环境问题为:施工废水、扬尘、噪声、固废等 |
运营期前一年
水土流失 |
穿越河沟 |
m/次 |
20/13 |
环境风险 |
穿越城市地下通道 |
m/次 |
35/2 |
环境风险 |
城市主次干道穿越 |
m/次 |
40/80 |
环境风险 |
场站 |
建设 |
座 |
27 |
噪声、事故及非正常废气、检修废渣及废水、生活污水及生活垃圾等 |
工艺装置区 |
座 |
2 |
维抢修基地及管线所 |
座 |
2 |
辅助工程 |
管线 |
截断井 |
个 |
225 |
环境风险 |
场站 |
其他
(附属用房、围墙、绿化工程等) |
/ |
/ |
噪声、生活污水及生活垃圾等 |
管道工程
管网建设工程
管网工程量
本项目管网建设包括5km高压管道、67.3km次高压管道、151.9km中压管道,管网建设工程量见表
表2-3-1 工程管网布置主要工程量汇总表
名称 |
规格 |
数量(km) |
材质或选型 |
备注 |
高压管道 |
DN250 |
1.5 |
双面螺旋缝焊接钢管,管道材质为L245M |
高压、次高压管道穿越工程采用套管内径大于管道外径100mm以上;中压管道套管内径大于管道外径300mm以上;管道施工做100%探伤检验。 |
DN200 |
3.5 |
小计 |
5.0km |
次高压管道 |
DN600 |
16.7 |
双面螺旋缝焊接钢管,管道材质为L245M |
DN500 |
4.3 |
DN400 |
22.1 |
DN300 |
20.4 |
DN250 |
3.8 |
小计 |
67.3km |
中压管道 |
DN500 |
0.7 |
管径大于等于DN200及以上管材使用钢管,材质L245,管径小于DN200的情况下使用PE管 |
DN400 |
13.5 |
DN300 |
42.9 |
DN250 |
39.8 |
DN200 |
5 |
旧管网改造 |
30 |
巷道管网 |
20 |
小计 |
151.9km |
总计 |
224.2km |
管线施工工艺

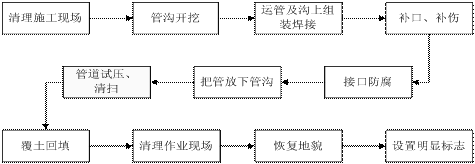

本工程沿线位于城市现有道路及规划区域,综合管道沿线的实际情况,并考虑到管道建成后的管道运营安全等因素,管道采用沟埋方式敷设,转弯采用弹性敷设、热煨弯管等方式来实现管道的转向。全线采用沟埋方式敷设为主。施工过程如图所示。
